Elastyczność_Obszar roboczy 1

Elastyczność

Enea Operator w nowej roli na rynku energii!

Stajemy się aktywnym graczem na rynku energii, gdzie jedną z kluczowych ról odgrywają Odnawialne Źródła Energii. Naszym głównym celem jest efektywne zarządzanie dwukierunkowym przepływem energii i wykorzystanie jej w gospodarce zamiast redysponowania.



W tym celu wdrażamy pierwszy z produktów służących poprawie elastyczności sieci: Interwencyjną Dostawę Mocy Czynnej (IDC)

URL Zdalnego filmu
Okresy (czasy), w których można przekroczyć moc umowną do poziomu mocy bezpiecznej
Dzień Przedział godzinowy
25 sierpnia 2025 r. od 08:00 do 14:00
26 sierpnia 2025 r. od 09:00 do 15:00
27 sierpnia 2025 r. od 09:00 do 15:00
28 sierpnia 2025 r. od 10:00 do 17:00
29 sierpnia 2025 r. od 10:00 do 14:00
30 sierpnia 2025 r. od 08:00 do 15:00
31 sierpnia 2025 r. od 09:00 do 15:00

Sprawdź, kiedy możesz skorzystać z IDC

Okresy (czasy), w których można przekroczyć moc umowną do poziomu mocy bezpiecznej
Dzień Przedział godzinowy
01 września 2025 r. od 09:00 do 16:00
02 września 2025 r. od 10:00 do 16:00
03 września 2025 r. od 10:00 do 17:00
04 września 2025 r. od 10:00 do 16:00
05 września 2025 r. od 08:00 do 17:00
06 września 2025 r. od 11:00 do 15:00
07 września 2025 r. od 09:00 do 15:00

Pliki do pobrania

Wniosek IDC (wersja edytowalna)
Regulamin IDC
Prezentacja IDC

Pytania i odpowiedzi

Od 1 marca 2025 r.

Nie. Usługa będzie dostępna po pozytywnej weryfikacji wniosku.

Tak. W każdy czwartek do południa Enea Operator opublikuje informację o możliwości przekroczenia mocy na stronie internetowej. Harmonogram obejmie cały następny tydzień od poniedziałku do niedzieli.

Jedynym ograniczeniem dla otrzymania  maksymalnej mocy bezpiecznej ( tj. 150% mocy umownej  ) są przekładniki prądowe. Przekładniki mogą być przeciążone do 120%.

W przypadku taryf Axx i Bxx, przekładniki z reguły należą do klientów, a w taryfie C2x do Enei Operator.  W przypadku taryf C2x, będziemy wymieniać przekładniki, jeśli klient wykaże chęć skorzystania z mocy bezpiecznej a ograniczeniem będą przekładniki.

W takim przypadku przeprowadzimy indywidualne rozmowy z klientami, którzy będą chcieli pobierać więcej niż 150% mocy umownej. Dokonamy odpowiednich obliczeń, aby sprawdzić, czy nasza sieć wytrzyma takie obciążenie.

Wniosek składa się jeden raz i jest ważny do 31 grudnia 2027 r.

Nie. Zasady zamawiania mocy umownej na cały rok pozostają bez zmian.

Tak. Prosimy o kontakt mailowy: idc.pytania@operator.enea.pl i przekazanie danych kontaktowych. Skontaktujemy się z Państwem.

Uczestnictwo w usłudze interwencyjnej dostawy mocy czynnej jest dobrowolne i nie wiąże się z żadnymi dodatkowymi wymogami. Klienci mogą sami zdecydować, czy chcą skorzystać z tej usługi czy też  nie.

Usługa będzie dostępna do 31 grudnia 2027 r.

Nie. Proponujemy naszą usługę dla całego roku kalendarzowego. Prawdopodobnie latem będzie większa liczba godzin energii pozyskiwanej ze słońca, a także z wiatru.

Tak. Wiąże się to jednak z opłatą na dotychczasowych zasadach.

W ciągu 3 dni roboczych poinformujemy Państwa o pozytywnej weryfikacji zgłoszenia lub o niespełnieniu warunków realizacji IDC, wraz ze wskazaniem przyczyny negatywnej weryfikacji.

Prosimy o złożenie wniosku na adres: idc.pytania@operator.enea.pl

Z usługi IDC może korzystać każdy odbiorca w punkcie odbioru energii (PPE) rozliczanym w ramach grupy taryfowej A, B lub C2, dla którego zamówiona moc umowna jest wyższa niż 40 kW.

W takim przypadku zwolnienie z opłaty za przekroczenie mocy umownej nie będzie miało zastosowania. Wyjątkiem będzie sytuacja, w której po otrzymaniu komunikatu o możliwości realizacji IDC, Enea Operator wprowadzi w nim zmiany lub go odwoła, wówczas Klient nie będzie ponosił odpowiedzialności za realizację IDC, zgodnie z pierwotnym brzmieniem komunikatu.

Nie. Przystąpienie do usługi jest bezpłatne i nie wiąże się z dodatkowymi opłatami.

Nie jest przewidziane dodatkowe wynagrodzenie dla Klientów korzystających z IDC. Korzyścią jest zwolnienie z opłaty za przekroczenie mocy umownej do wysokości Mocy bezpiecznej we wcześniej wskazanych Okresach IDC.

Nie. Moc bezpieczna nie jest tożsama z przyłączeniową. Jest to do 150% mocy umownej, także moc bezpieczna może być większa lub mniejsza niż moc przyłączeniowa.

Nie. W przypadku zgłoszenia swojego uczestnictwa i niekorzystania z usługi Klient nie ponosi żadnych kosztów i kar.

W takim przypadku opłata za przekroczenie mocy umownej zostanie naliczona zgodnie z zapisami Taryfy dla usług Dystrybucji Energii Elektrycznej, z zastrzeżeniem, że opłata naliczana będzie wyłącznie w stosunku do wielkości nadwyżki mocy czynnej pobranej z sieci ponad Moc bezpieczną.

Od 25 sierpnia 2025 r. Enea Operator wdrożyła kolejną usługę wpływającą na zwiększenie elastyczności sieci dystrybucyjnej: Interwencyjną Regulację Mocy Biernej (IRB)



IRB to innowacyjne narzędzie wspierające zarządzanie poziomami napięć w sieci dystrybucyjnej Enea Operator w celu jej niezawodnego i prawidłowego funkcjonowania. Usługa IRB może być realizowana przez aktywnych wytwórców energii elektrycznej OZE na polecenie Enei Operator.

Usługa IRB polega na interwencyjnej zmianie poboru mocy biernej z sieci dystrybucyjnej lub wprowadzania mocy biernej do tej sieci, ponad standardową wartość współczynnika mocy wynikającą z Rozporządzenia Komisji (UE) 2016/631 z dnia 14 kwietnia 2016 r. ustanawiającego kodeks sieci dotyczący wymogów w zakresie przyłączenia jednostek wytwórczych do sieci (kodeks sieci: NC RfG), określoną w umowie dystrybucyjnej zawartej z Wytwórcą.

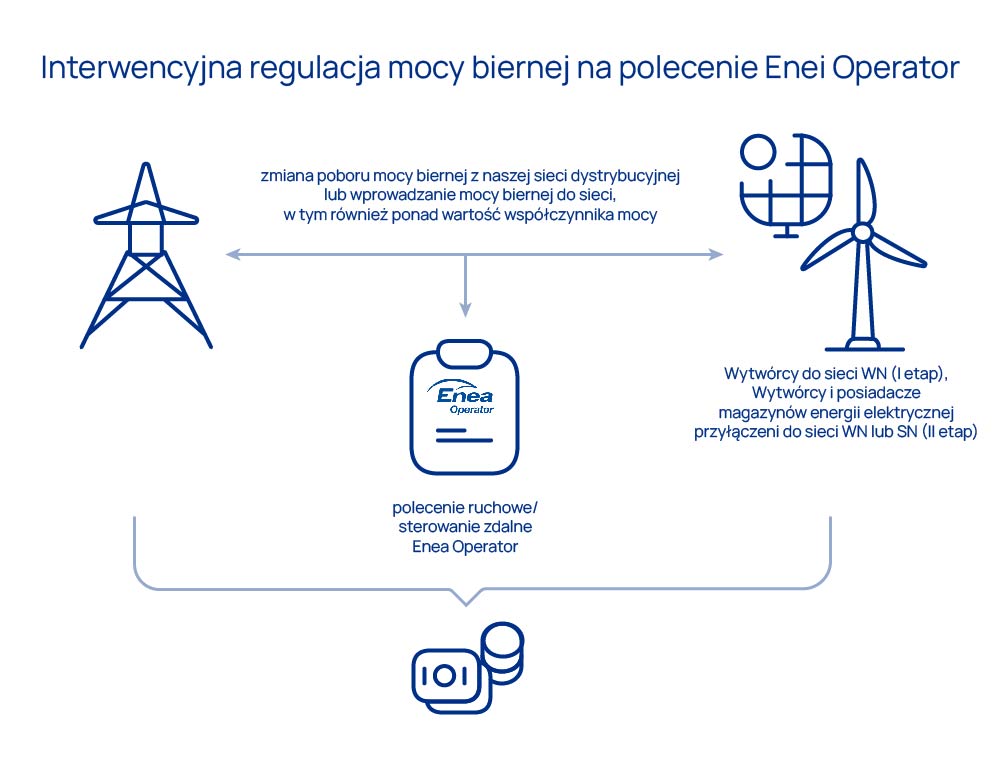

Obraz
interwencja regulacja mocy biernej na polecenie enei operator



Podstawowe warunki realizacji usługi IRB



  • Obszar realizacji: cała sieć dystrybucyjna Enea Operator (w lokalizacjach sieciowych określonych przez Enea Operator)
  • usługa IRB może być realizowana przez Wytwórców przyłączonych do sieci dystrybucyjnej Enea Operator o napięciu znamionowym 110 kV, z wyłączeniem Wytwórców przyłączonych do pól 110 kV w węzłach NN/110 kV, oraz do sieci SN
  • Wytwórca posiada obowiązującą umowę o świadczenie usług dystrybucji energii elektrycznej zawartą z Enea Operator
  • Układy pomiarowo-rozliczeniowe spełniają wymagania techniczne określone w IRiESD
  • Wytwórca wyposażony jest w system zdalnego sterowania przez służby dyspozytorskie Enea Operator
  • Wytwórca posiada elektroniczny kanał komunikacji z Enea Operator
  • Wytwórca nie może wprowadzać zakłóceń do sieci dystrybucyjnej Enea Operator



Wytwórcy przysługuje wynagrodzenie z tytułu realizacji IRB.



Realizacja usługi IRB odbywa się na podstawie stosownego polecenia ruchowego wydanego z poziomu służb dyspozytorskich Enea Operator.

Na przykład:

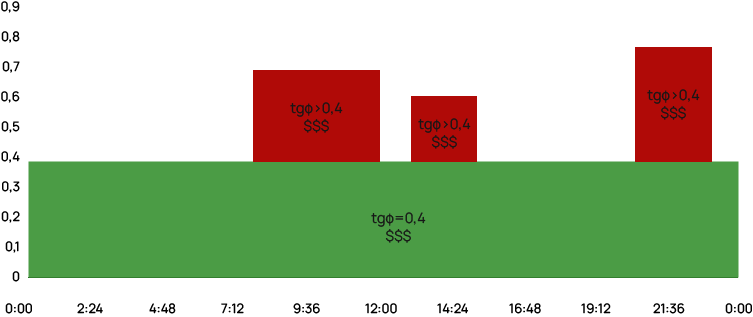

Obraz
Poziom sluzb dyspozytorskich

Wytwórcy, którzy po przeprowadzonym postępowaniu przetargowym zawrą z Eneą Operator umowę o świadczenie usługi IRB, otrzymają dodatkowe wynagrodzenie za realizację sterowania mocą bierną na polecenie Enea Operator.

W przypadku realizacji usługi IRB, skutkującej przekroczeniem mocy umownej lub współczynnika mocy tgφ w wyniku polecenia Enea Operator, opłaty przekroczenie mocy umownej oraz za ponadumowny pobór mocy biernej, wynikające z ww. polecenia nie będą naliczane.

W celu weryfikacji możliwości realizacji usługi IRB przez Wytwórcę lub spełniania warunków technicznych, o których mowa w IRiESD, Enea Operator może zarządzić testowy okres realizacji IRB.



W pierwszym etapie usługa IRB dostępna jest dla Wytwórców przyłączonych do sieci 110 kV, z wyłączeniem wytwórców przyłączonych do pól 110 kV w węzłach NN/110 kV.

Produkt w przygotowaniu
